Redes eléctricas do Soyo e Cambambe interligadas

Fotografia: Arimateia Baptista

Fotografia: Arimateia Baptista

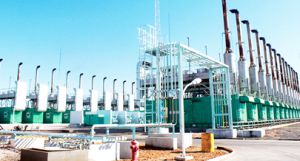

O coordenador dos projectos das subestações e linhas de transporte de electricidade do Ciclo Combinado do Soyo, na província do Zaire, anunciou na terça-feira ensaios de interligação da subestação local de 400/60 quilovolts com a rede eléctrica nacional proveniente da barragem de Cambambe, no Cuanza Norte.

Em declarações à Angop, o engenheiro António Agostinho revelou que foram já realizados ensaios nas subestações de Catete e Capari, na província do Bengo, devendo o mesmo acontecer nos municípios do Nzeto e Soyo, na próxima semana.
“As primeiras duas subestações eléctricas foram testadas com êxito e o mesmo aguarda-se nas do Nzeto e Soyo”, acrescentou.
Uma das prioridades do Executivo é ligar a província do Zaire ao sistema nacional de electricidade, o que explica a extensão deste projecto aos cinco restantes municípios do Zaire.
“Existe uma orientação para que o município do Soyo e algumas regiões da província do Zaire beneficiem já da energia eléctrica da rede nacional, enquanto aguardamos pela conclusão dos trabalhos de montagem da central do ciclo combinado, prevista para 2017”, explicou António Agostinho.
O objectivo é atenuar o actual défice no fornecimento de energia eléctrica que a província vive. As obras da montagem do ciclo combinado estão executadas na ordem dos 97 por cento, restando apenas pequenos acertos nos transformadores, na casa do comando dos reactores e fixação dos painéis.
Além desta subestação, a central possui outras duas de 60/30 e 60/15 quilovolts, responsáveis pela transformação da energia eléctrica que sairá da barragem de Cambambe. A subestação conta com duas linhas de alta tensão, uma para transportar a energia eléctrica do ciclo combinado do Soyo para as subestações do Nzeto, Kapari e Catete, e outra, no sentido inverso.
Neste momento, decorre também a montagem dos computadores nas salas de comando da central eléctrica e o ensaio de equipamentos. A julgar pelo andamento dos trabalhos de montagem, iniciados em Outubro de 2014, dois meses serão suficientes para que todas as subestações estejam prontas, estimou o engenheiro António Agostinho.
A energia gerada passará pelas subestações do Nzeto, na província do Zaire, Capari, Bom Jesus e Catete, capital do município de Icolo e Bengo, seguindo depois para a zona do Aeroporto Internacional de Luanda através de uma linha de transporte de 360 quilómetros e 1.536 torres metálicas.
